机架设计规范

2026-01-04 09:39:24 2302 190
机架设计规范
1.方通机架的设计要求

1)所有安装台面的地方,要求上龙门铣床;安装面要求喷漆保护,并做好防锈处理;
2)方通要求四周全部满焊,轻型机架门四边拐角可以不焊接;焊接后必须要求退火,且退火温度为550°~600°,退火时间不少于24h;
3)同类型设备颜色一致(设备外观颜色为国际标准暖灰 1C,标准色号为 PANTONE,设备表面要求烤漆,特殊情况时可使用亚光不锈钢本色);
4)机架方通的大小要根据负载来决定,一定要满足强度要求,设备总重与设备底板投影面积之比需<750Kg/m2

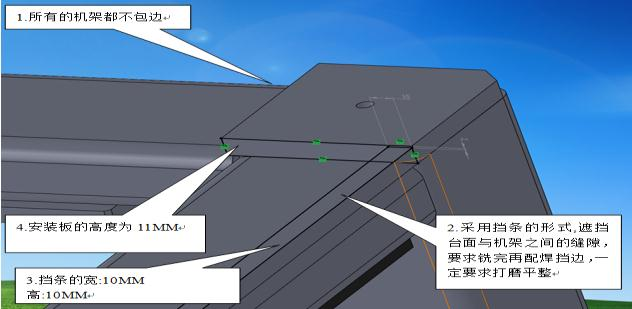

1)所有机架都不包边;
2)采用挡条的形式,遮挡台面与机架之间的缝隙,要求铣完再配焊挡边,一定要求打磨平整;
3)安装板的高度为11mm,挡边的高度为10mm,挡边的宽度为10mm;

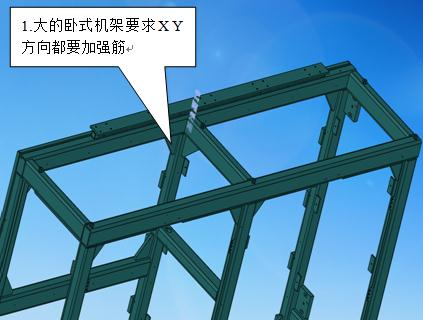

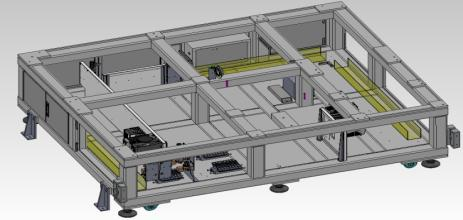

1)大的卧式机架要求 X Y 方向都要加强筋;
2)要求振动时效去应力处理,所有满焊到位以后做去应力(不锈钢机架);
3) 方通要求四周全部满焊;
4)焊点打磨光滑,不能有黑印,要酸洗去黑点;

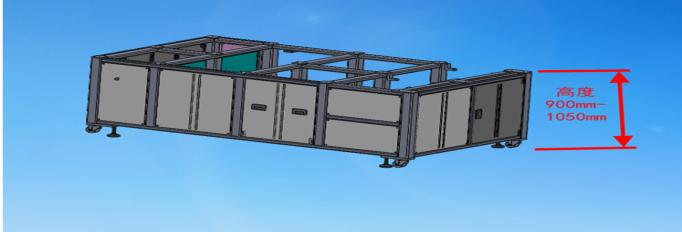

1)在客户没有要求机架高度时,机架高度可以选择参考 900~1050mm;
2.机架门的设计规范

1)W≤800mm(空间尺寸大于 800 时,用双门);
2)W/h≤1.2(门的宽度与高度的比值,参考);
3)门的挡边距离外面边缘为 22MM(参考);

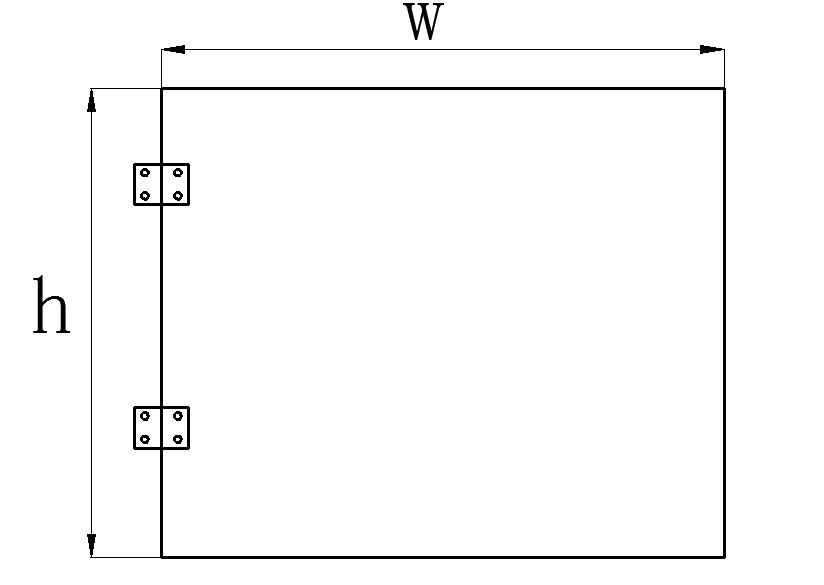

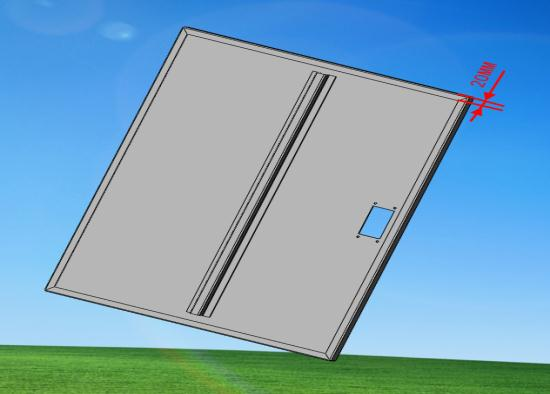

4)门的厚度:20MM 折边的宽度也是 20MM,如图所示(参考);
5)内嵌门把手要求开口尺寸放大 2MM,便于安装;
6)超过 600MM 高或者宽的门要求增加加强筋;
7)所有不锈钢要求标注光面朝外;

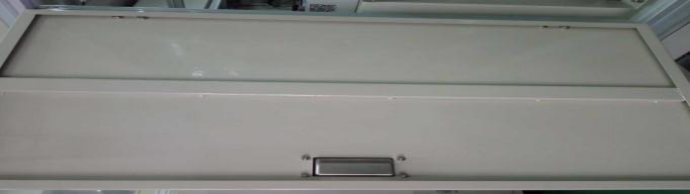

1)所有门要求配带安全开关的磁吸(参考);
2)门挡边要求贴防撞棉;

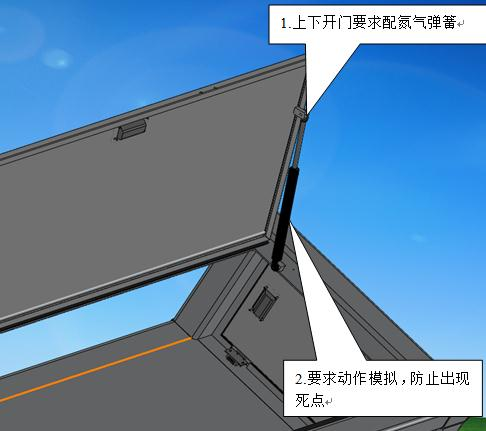

1)上下开门要求配氮气弹簧;
2)要求动作模拟,防止出现死点;

3.脚轮、脚杯的设计规范
1)要求脚轮旋转 360 度和脚杯没有干涉,脚轮和脚杯之间的距离尽量大些,方便调节脚杯;
2)脚轮要求两个万向,两个带刹车;
3)脚轮和脚杯的负载一定要达到 2 倍以上;
4)脚杯的安装孔一定要求和机架垂直;

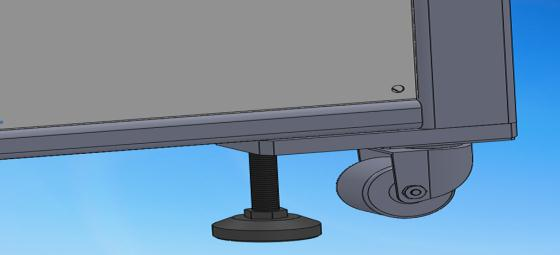

5)设备底部离地面高度:120+/-30mm;
4.电柜箱的设计规范
1)电控柜可选尺寸有一大一小两种,可选尺寸(L*W*H)大电控柜:1200*600*1900(mm), 小电控柜:800*600*1900 (mm),钣金厚度一般为 2mm(不包括三色灯);
2)下单之前一定要求和电气工程师沟通,配好牙孔,要求全部铆螺母;
3)禁止用镀锌板或者表面镀锌,要求喷漆或者用不锈钢材质,一定要按照材质要求做;
5.百叶窗孔的设计规范

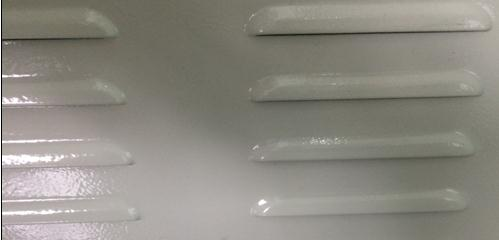

1)开百叶窗孔只要求标出开百叶窗的范围即可,比如 300MM* 300MM;
6.机架与大板
1)大板出图必须标注平行度、平面度形位公差;
2)大板厚度选用精料厚度;

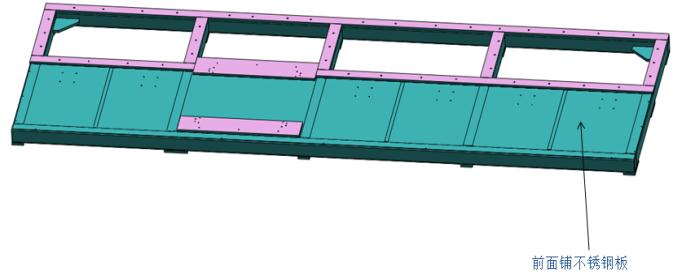

3)机架大板必须要打好线槽安装孔,过线孔,走线固定孔,汇流板安装孔等;
4)大板和机架要求发给同一家公司加工,且必须提供 3d 图(参考);
5)要求装配好发货,要求公司质检在钣金厂检验,有问题在钣金厂解决;
6)大板和机架装配好,要求检测大板的平面度,用刀口尺或者在龙门上用拖表测量;

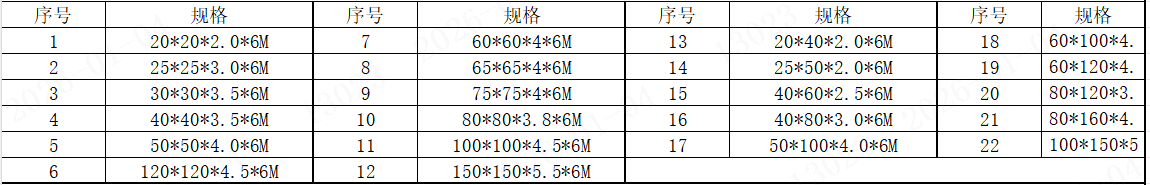

7.方通规格表(参考)
8.连接方式

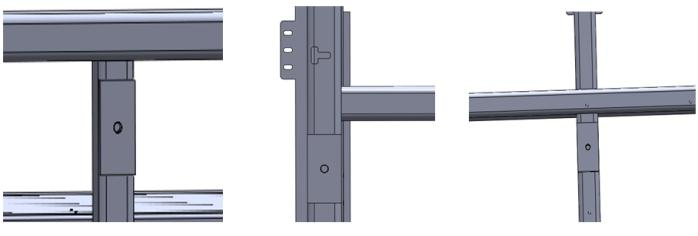

X、Y、Z 三个方向交汇的地方必须按照如图所示方式交叉连接,且必须满焊;
9.搭接方式
方通框架间方通的搭接处使用如图所示方式,特殊位置按照图纸标注出的方式搭接,搭接处要求满焊;

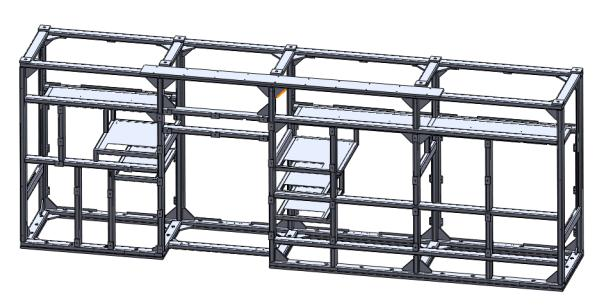

10.加强筋
加强筋的大小和布局严格按照图纸标注加工,且所有加强筋必须满焊;
11.方通架焊接
1)为了减少焊接变形,方通架焊接采用适当的焊接方式和夹治具,且要有严格的焊接工艺管控;
2)方通架焊接好后,需要自然时效 48H 后再进行退火,退火温度必须达到550°~600°退火时间不少于 24h;退火严格执行退火工艺规范(针对要求较高的机架);(参照机架检验标准)
12.方通与钣金件焊接
不锈钢板(或冷板)与方通要求点焊,注意焊接时要保证不锈钢(或冷板)板平整;
1)烤漆颜色纹路严格按色板烤漆,不能有明显色差,不能掉漆;烤漆用的粉不能是废粉,保证品质;
2)焊接后,焊接位置需要打磨光滑,不得有焊渣残留;
3)喷粉前机架需要进行酸洗除锈处理、磷化处理,不平处刮腻子;
4)烤漆厚度约 0.3mm;
14.标准件的安装
1)机架上需要的铰链、门锁、脚杯、氮气弹簧等标准件按图纸上指定的品牌和型号由加工商自行购买,并安装;
2)机架所有安装配件如螺丝、垫片等,不能含有铜、锌、镍;
15.大板与机架安装时的精度要求
1)大板平面度参考平面度公差等级 IT7;
2)一个机架上的大板工作面平行度要求参考平行度公差等级 IT8;
16.切口端面处理、不规则边处理

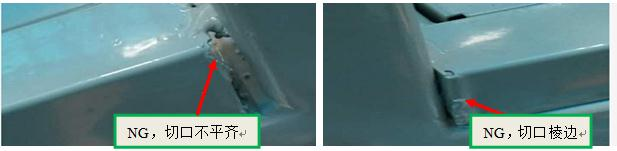

1)切口端面不得有撕裂、裂纹、棱边、不平齐以及影响组立尺寸精度的毛刺;

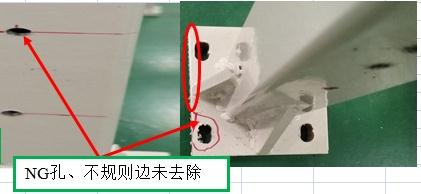

2)零件外形不得有熔渣、毛刺、不规则边;

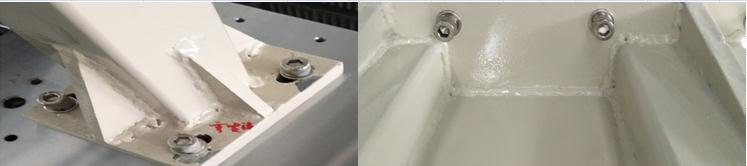

17.大板连接块、吊环板、加强板
吊环安装块、大板连接块、加强块、脚轮安装块须满焊,各部件的大小和布局严格按照图纸标注加工;
18.封口

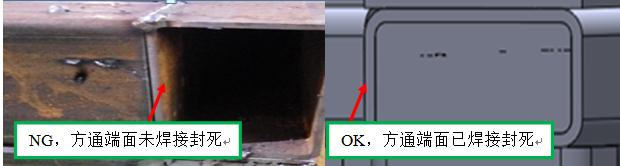

所有漏在外侧的方通面,必须用钢板满焊封死,并打磨光滑;
19.焊缝要求
焊缝成型,应连续均匀,整齐美观;
20.倒角一致

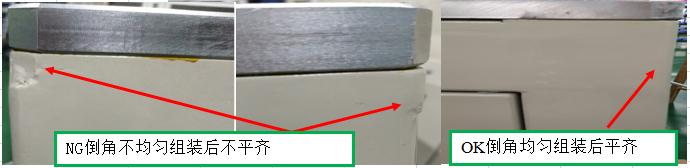

锐角(边)倒钝值的一致性,组装后不能出现两工件间的不平齐;
21.外观要求

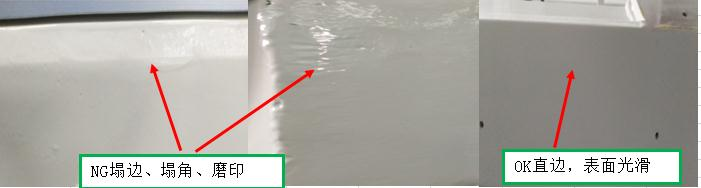

打磨、抛光方式去除毛刺或锐角(边),不允许出现纹路、塌边、沙眼、台阶、凹陷等缺陷,允许刮腻子来弥补;
22.安装面喷漆、防锈保护

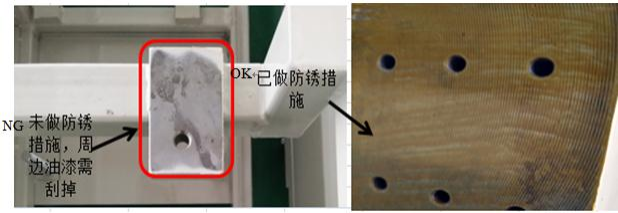

基板磨削面不允许喷涂,要求涂防锈防漆保护;
23.封板焊接
封板尺寸与机架配做,间隙差值≤0.5mm(参考),封板需要在内侧点焊,特殊情况在外侧焊接时,焊点必须美观和打磨平整;
24.钣金门的折弯、焊接、组装要求

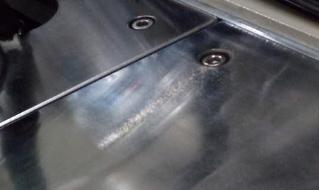

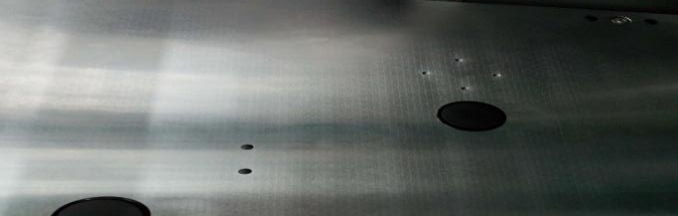

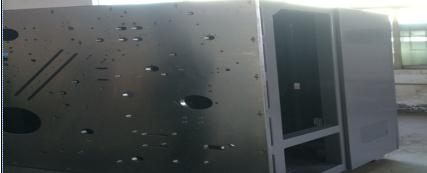

大板表面不能有抛光痕、腐蚀、压印、划痕、振刀纹、纹路规则及一致性,镀层厚度达到行业要求;

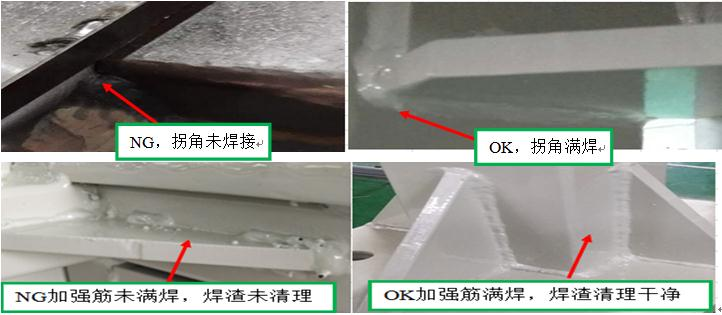

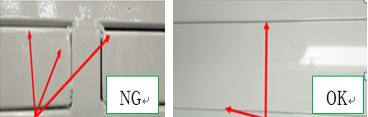

(上图为NG,下图为OK)
26.喷漆质量
喷漆件上螺丝后无掉漆现象
27.钣金门加强筋焊接
钣金门的加强筋要求点焊,且符合钣金的点焊规范

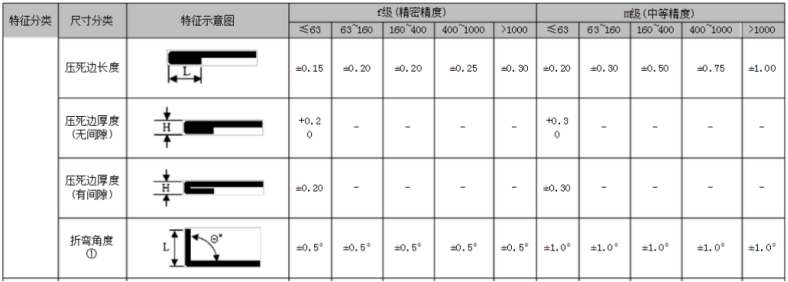

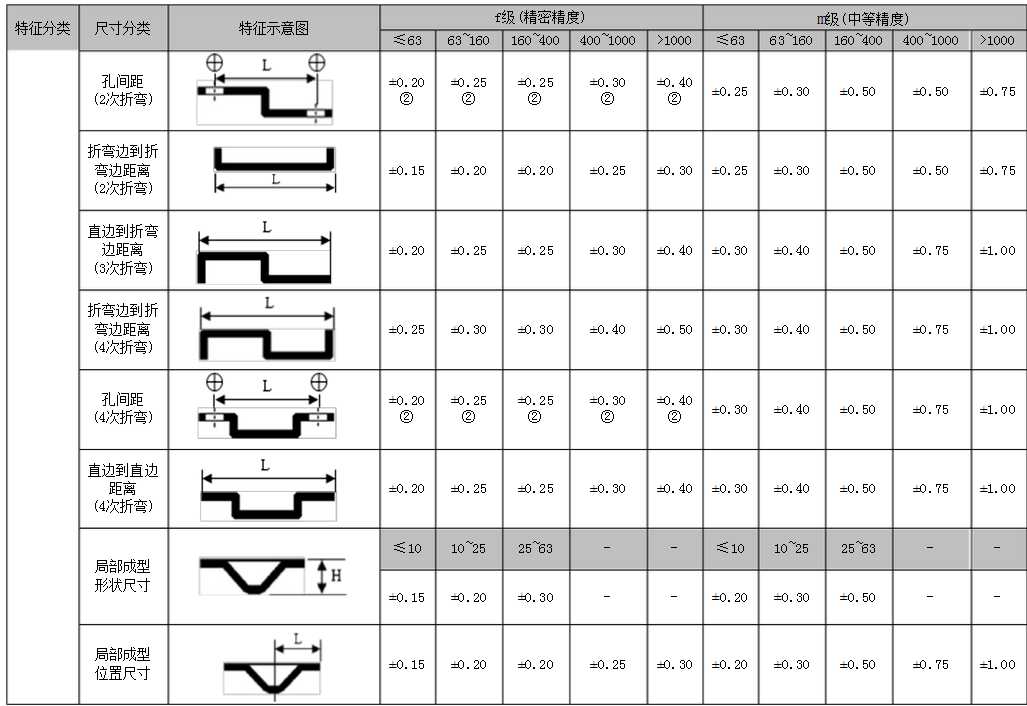

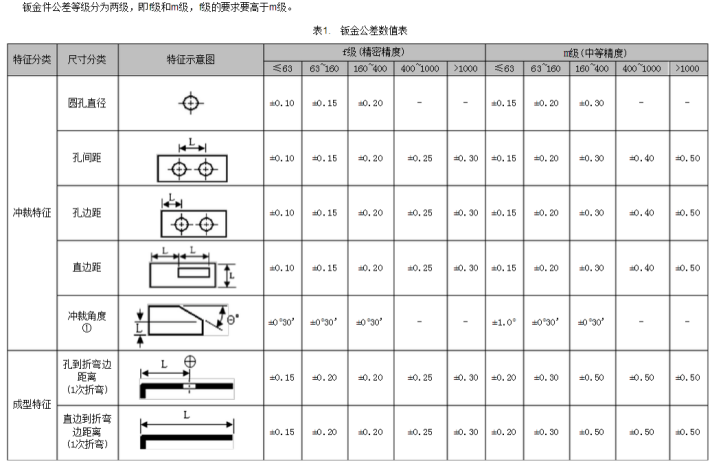

28.钣金件公差等级表(未标注尺寸公差选用 m 级(中等精度))
